今年1月-10月,厦门市105个省重点在建项目实际完成投资584.1亿元,超同期计划投资170亿元,完成同期计划141.1%,完成年度计划103.7%。
10月份,重点项目各参建单位开展“百日冲刺行动”。其中,产业类项目当月完成投资40.1亿元,占当月省重点在建项目完成投资额53.4%,有力推进年度投资任务的完成。
省重点产业项目
1月-10月,厦门市省重点产业项目建设实际完成投资221.6亿元,超同期计划投资49.9亿元,完成同期计划129.1%,完成年度计划90.5%。
10月份,天马第6代AM-OLED生产线项目完成投资17.2亿元,占年度计划投资的24.5%,环比增长117.5%;项目总包二标段已进场,现场施工作业面全面展开,同时全面启动设备招采工作。联芯集成电路制造项目当月完成投资3.7亿元,计划年内增投12.1亿元,增投后年度计划投资约为15.5亿元,1月-10月累计完成投资17.5亿元,目前已完成增投后的年度计划投资。
省重点基础设施项目
1月-10月,厦门市省重点基础设施项目累计完成投资314.7亿元,完成年度计划投资110.5%。其中10月份完成投资29.5亿元,占年度计划投资的10.4%。
翔安新机场项目用海报批有新进展,项目用海攻坚小组已正式向国家发改委和自然资源部报送用海预审报审材料。
省重点社会事业项目
1月-10月,厦门市省重点社会事业项目累计完成投资47.8亿元,完成年度计划投资142.4%。其中10月份完成投资5.4亿元,环比增长41.8%。

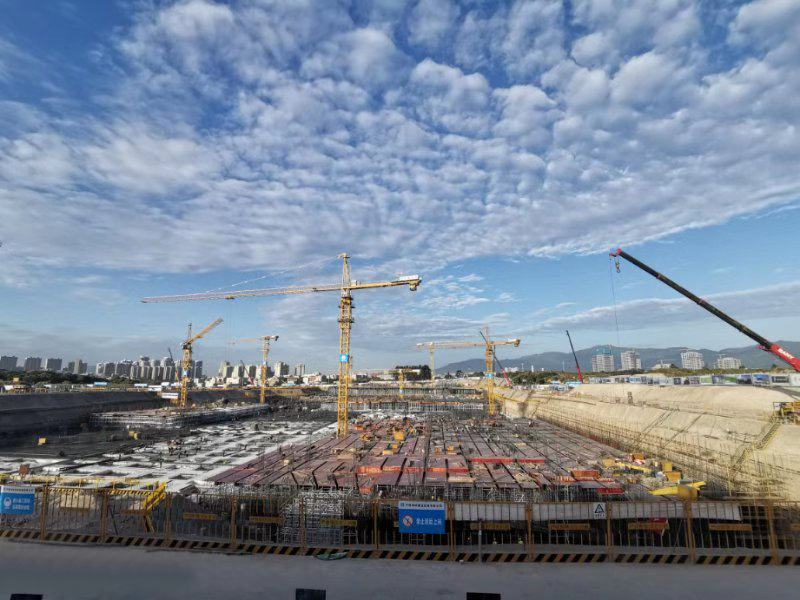

新体育中心项目(东部新城“一场两馆”)1月-10月完成投资26.8亿元,全力推进项目建设。四川大学华西厦门医院1月-10月累计完成投资5.9亿元,提前完成年度计划投资任务,正在加快项目基坑支护和桩基工程验收工作,同步推进主体工程地下室底板施工。华锐双语学校1月-10月累计完成投资1.6亿元,提前完成年度计划投资目标,学校南校区正在加快桩基施工。
